Energetyka Cieplna kontynuuje budowę stacji odsiarczania spalin

Musisz przeczytać

- REKLAMA -

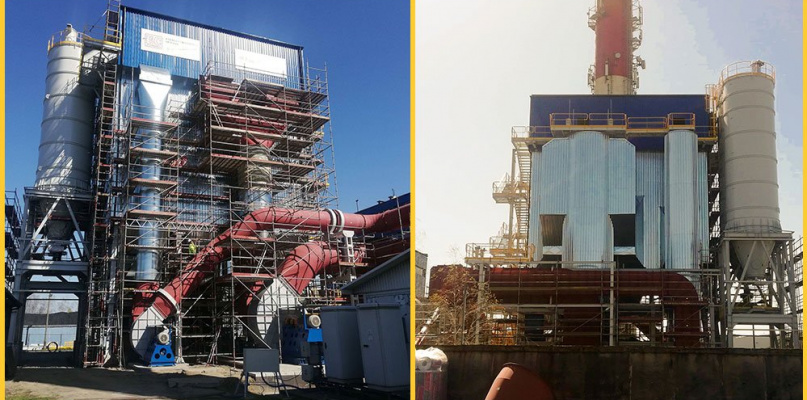

Na terenie Energetyki Cieplnej postępują prace inwestycyjne związanie z budową Instalacji Odpylania Spalin IOS. Firma Instal-Filter S.A. do dnia dzisiejszego wykonała następujące etapy montażu.



1. Zakończono prace związane z budową fundamentów pod IOS, stację magazynowania sorbentu/produktu, podpory kanałów instalacji odpylania.
2. Zakończono prace budowlane związane z wykonaniem kanałów kablowych, płyty betonowej pod stację transformatorów.
3. Zakończono montaż konstrukcji wsporczej pod Instalację Odpylania Spalin, Stację Magazynowania Sorbentu i Produktu.
4. Zakończono montaż filtrów instalacji odpylania nr 1, nr 2, reaktorów nr 1, nr 2, kanałów łączących reaktory z filtrami.
5. Zakończono montaż izolacji termicznej na filtrach, reaktorach, kanałach łączących, lejach zsypowych.
6. Zakończono montaż pomieszczenia Penthausa, zamontowano dach, obudowano pomieszczenie blachą, wykonano orynnowanie.
7. Zakończono montaż silosów sorbentu i produktu z filtrami
8. Zakończono montaż klatki schodowej do wejścia na poszczególne poziomy instalacji
9. Zakończono montaż pomieszczenia technicznego, zamontowano stację sprężarek powietrza z zbiornikami buforowymi sprężonego powietrza.
10. Zakończono montaż i zakotwienie wentylatorów wyciągowych z instalacją kanałową linia E i C.
11. Zakończono montaż kanałów z komór czystych filtrów do wentylatorów linia E, trwają prace związane z montażem izolacji termicznej
12. Zakończono montaż kanałów strona brudna linia D i częściowo linia A z podłączeniem instalacji do kotłów K1, K2
13. Wstawiono do pomieszczenia technicznego dmuchawy Rootsa 7 szt., wentylatory boczno kanałowe 5 szt. pompę centralnego odkurzania.
14. Zakończono montaż filtra centralnego odkurzania, zamontowano zbiorniki regeneracji na komorach czystych filtrów nr 1 i nr 2.
15. Trwają prace związane z montażem tras kablowych na konstrukcjach IOS, w kanałach kablowych, pomieszczeniu sterowni elektrycznej.
16. Trwają prace związane z montażem kanałów, zasuw, przepustnic na linii A kanałów spalin wraz z podłączeniem ich do wentylatorów K1, K2.
17. Trwają prace związane z montażem izolacji termicznej kanałów linia E i C, na bieżąco wykonywane są obróbki blacharskie zmontowanej izolacji.

Dołącz do nas na Facebooku!

Publikujemy najciekawsze artykuły, wydarzenia i fotorelacje. Jesteśmy tam, gdzie nasi czytelnicy!

Na bieżąco kontynuowane są prace związane z dokończeniem montażu poszczególnych składowych elementów instalacji IOS.

Wymogi stawiane ciepłowni w zakresie emisji zanieczyszczeń spalin są zdefiniowane przez dwa akty Unii Europejskiej. Są to: Dyrektywa Parlamentu Europejskiego i Rady w sprawie emisji przemysłowych ( zwana potocznie dyrektywą IED) oraz Konkluzje BAT z 17 sierpnia 2017 roku, przyjęte przez Komisję Europejską.

Od dnia 22.04.2020 r. na budowie rozpoczną się prace związane z uzbrajaniem instalacji w urządzenia technologiczne dla poszczególnych stacji.

Nie przegap żadnego newsa, zaobserwuj nas na

Google News GOOGLE NEWS
Adam Sobieszek
Adam Sobieszekhttps://infoskierniewice.pl/
Wydawca i redaktor naczelny INFOSkierniewice.pl, od 2010 roku dokumentujący życie lokalnej społeczności. Jako niezależny twórca, od ponad 14 lat rozwija portal, który z pasji do miasta stał się jednym z najważniejszych źródeł informacji w regionie. Wykształcenie w dziedzinie reklamy i multimediów łączy z rzetelnością dziennikarską oraz pasją do fotografii reportażowej. Specjalizuje się w szybkich newsach oraz analizie zmian w przestrzeni Skierniewic. Jego praca opiera się na bezpośredniej, wieloletniej obserwacji miasta i pełnej niezależności redakcyjnej, bez powiązań z dużymi grupami medialnymi.
- REKLAMA -

Więcej artykułów

1 KOMENTARZ

Subscribe
Powiadom o
guest
1 Komentarz
najstarszy
najnowszy oceniany
Sebastian

A co z mleczarnią OSM Skierniewice? Kopci równo przez cały rok.

- REKLAMA -

Najnowszy artykuł

- REKLAMA -
